国产真实走光视频在线_国产欧美日韩手机在线不卡_国产欧美日韩在线中文二中_暗香影院午夜福利_久久2020国产欧美亚洲视频_唐三强 ×比比东3d的软件_四虎在线最新地址公告_网站717午夜理论片_四虎免费影院ww4164h_美女爽的嗷嗷叫视频免费播放

歡迎訪問河南竹林耐材有限公司官網! 服務熱線:13213070280
河南竹林耐材有限公司

河南竹林耐材有限公司
公司電話:0371-64460374
地址:河南省鞏義市竹林鎮
網址:http://yingqi007.cn/

鋼包砌筑

您現在的位置:網站首頁 >> 工程案例 >> 鋼包砌筑 >> 詳細內容

鋼包砌筑

發布時間:2021-03-24  瀏覽:3546次  字號:

 1.工程概況
  1.1、編制依據
    (1)設計單位提供的施工圖、設計變更、修改通知單等:
    (2)現行國家標準《工業爐砌筑工程施工及驗收規范》(GB 50211-2004)
              《工業爐砌筑工程所量檢驗評定標準》(GB 50309-92)
              《250噸轉爐單元鐵水包銅包使用技術規程》(YA.BO0.81)
    (3)工程的有關技術資料;
    (4)公司相關管理文件。
  1.2、工程特點

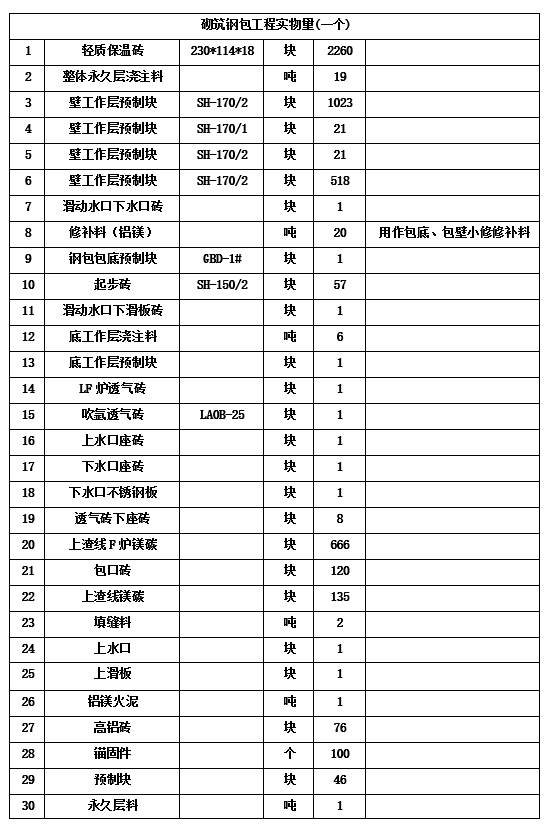

    工作平面設在CG鋼、鐵水包修包區域,施工周期從2003年7月1日室2003年8月20日,歷時50天左右。本次工程材量總計約 970.8噸,其內容包括澆注鋼包(5個)、砌筑鋼包(5個)、鐵水包(3個)、共 13個,鋼包、鐵水包主要工程實物量見下表:工程量分布見下表:
 2.目標和指標
  2.1、項目管理目標
    保障效益 實體精品 過程文明 業主滿意
  2.2工期目標
    此次挖潛項目鋼包、鐵包耐材施工工程計劃從20**年*月*日開工至20**年**月*日完工,總工期50天。
  2.3、質量目標
    合同履約率100%,顧客滿意度88%,產品合格率100%
  2.4、安全目標
    無重大職業病事故:無重大傷亡事故:無上報交通重大責任事故。

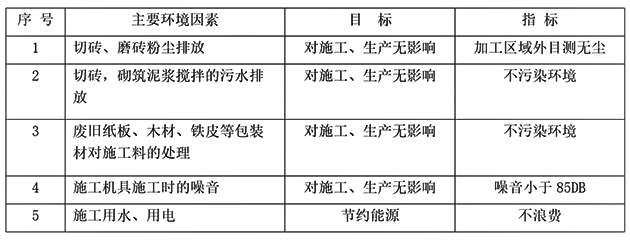

  2.5、環境目標和指標
3.施工準備
  3.1、施工現場布置及材料運輸
    耐火材料用料計劃可根據施工時間分期、分批、分項目的提出,在開工前1~5天將產品運到施工現場,堆放時要兼顧施工方便的原則,以減少搬運的麻煩。施工期間,根據施工現場條件和施工項目的用量,采用叉車或手推車作為耐火材料的水平運輸工具:耐火材料的垂直運輸方式用單軌吊吊入鋼包內的升降砌筑平臺上。
    筑爐工程用水:高峰時20M3/D(生活用水)、20M3/D(工業用水)。
    筑爐工程用電:高峰時50KW/D。接入點由總包項目部協調解決。
  3.2、項目部組織機構及勞動力需求計劃
  3.2.1、現場管理組織
    公司選派一名既有施工經驗又有管理能力的中層干部擔任項目經理,由項目經理和項目副經理,工程師和4名相關管理人員組成工程筑爐項目部。
4.主要的施工方法和技術措施
  4.1施工工藝流程
    砌筑鋼包施工工藝流程
    包壁貼纖維板→確定鋼包“十”字中心→安裝模芯→包壁永久層澆注→底圍水口、透氣磚砌筑、焊鋪固件→包底永久層澆注→包壁工作層
    砌筑 砌水口、透氣磚、預制塊 底工作層澆注  送出烘烤。

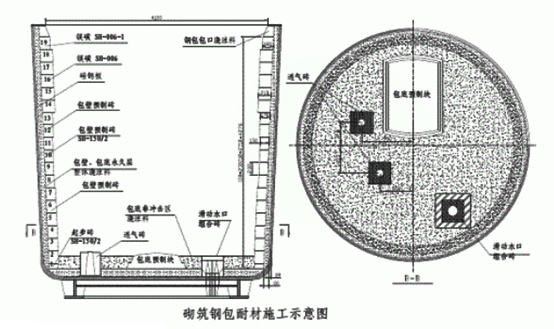

   4.2砌筑鋼包
  其主要施工方法:
  (1)包壁貼硅鈣板。為施工方便也在硅鈣板與包殼間涂少許耐火泥漿。注意對最下層硅鈣板加工以保證鈣板與包殼底部結合緊密。每層硅鈣板縫隙應錯開。
  (2)中心線確定,通過包口中心、兩耳軸中心(鋼水包)吊線錘,確定爐底砌筑的“十”字中心線。根據“+”字中心固定芯板澆注包壁永久層。
施工要點是:芯模嚴格對中,芯模外表面刷廢機油(便于脫模),控制澆注料攪拌加水量,邊澆注邊振搗(振動器附著在芯模上),振搗至上表面反漿為止。
  (3)脫模,砌筑鋼水包包底。砌筑的重點是:砌好吹氫孔磚、滑動水口磚及其加工磚。然后砌筑旁邊的預制塊磚。待包底預制塊砌筑完后,清掃包底,澆注包底永久層。整個澆注過程應該連續進行,直到澆注完成為止。澆注完成后的澆注料應在規定的溫度和濕度范圍內養護,達到養護時間后方和拆模。
  (4)在包底永久層澆注完成后,有筑包壁工作層起步磚和第2環磚。
  (5)砌筑包底工作層預制塊、放水孔、透氣磚,澆注包底工作層。
  (6)待包底工作層澆注完畢后,吊入砌筑升降臺砌筑包壁,砌筑灰縫不大于2mm,砌筑時注意泥漿飽滿,上下層磚縫錯開。
  (7)鋼包口渣線磚砌筑完畢后,澆注包口澆注料(高鋁 BK-3)

5.施工進度保證措施
  5.1、施工進度保證措施
    (1)合理安排耐火材料分期分批進場時間,為耐火材料復驗和外觀檢查以及不合格品的處置留下足夠的時間:
    (2)在編制施工組織設計時,合理的安排施工進度和流程,盡可能交叉、流水作業。在保證安全、質量前提下,可對任務進一步地細化、明確,盡可能多的分段、分部位流水作業。
    (3)備足保證施工進度必要的勞動力、機具、模具和周轉材料。根據需要隨時增加勞動力和機具的投入。
    (4)實行全額計件與作業班組承包相結合的經濟政策,做到明碼標價、分配透明。
    (5)建立健全作業區的指揮協調、檢落實等各項制度、檢查制度和各項管理辦法。

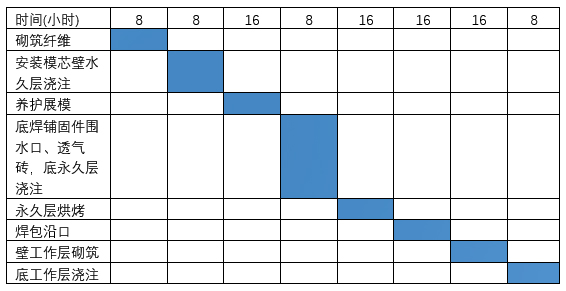

  5.2施工進度計劃表

6.質量保證措施
    本工程的質量目標是合格率 100%,優良率 85%以上,質量是企業的生命,是企業的信譽;把優質的工程交給業主是施工企業對業主的最好承諾之一。為此,采取如下的質量控制措施:
  6.1、健全施工現場質量管理體系
    成立以項目經理為組長,有主任工程師、技術員、質檢員等參加的質量管理小組,以嚴格執行質量規范為主導,不斷提高各級施工管理人員和操作人員的質量意識,確保各項質量標準的嚴格執行。


上一篇: 已是第一個!
下一篇: 已是最后一個!
